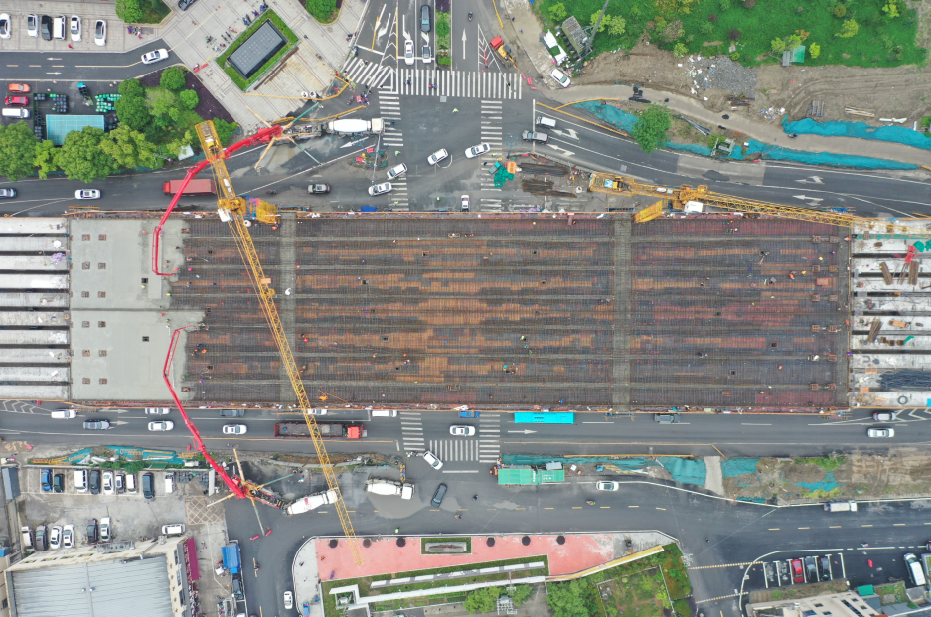

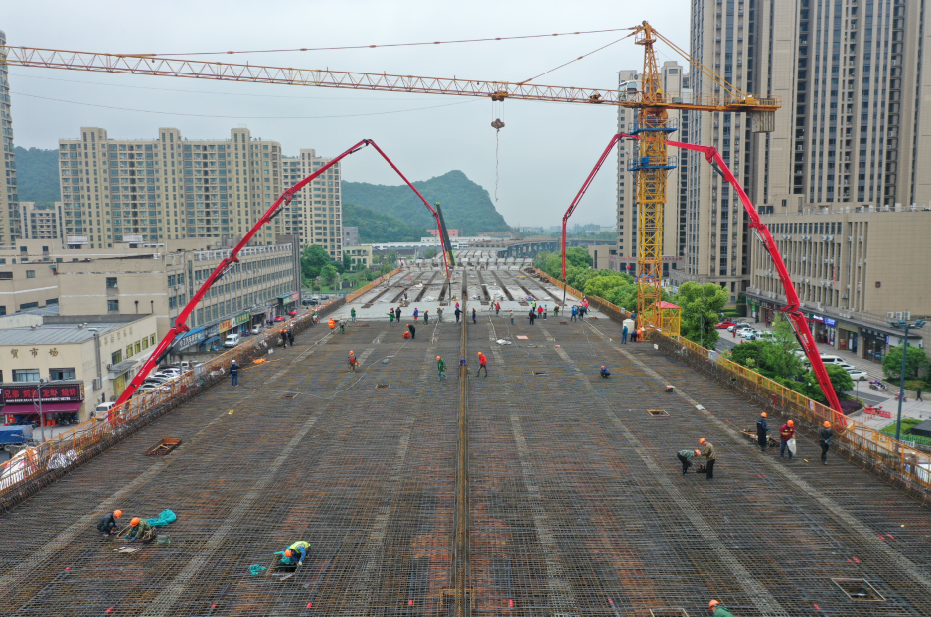

4月29日上午7時,時代大道南延(繞城至中環段)工程漁浦街現澆箱梁頂板開始澆筑混凝土。本聯全長140m,預計于4月30日凌晨2時完成澆筑。

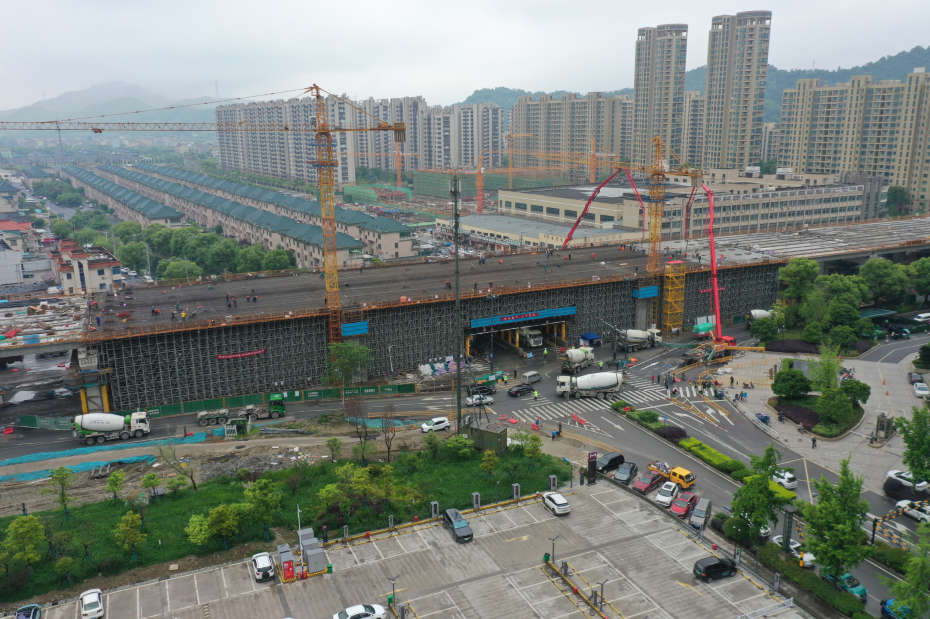

本項目第七聯箱梁頂板澆筑完成,標志著4月30日前完成先行通車段高架主線(起點至東旭街)結構貫通,完成了本項目車流量最大、周邊小區最密集、人員最集中區域的建設,為早日實現項目全線貫通的目標打下了堅實的基礎。

時代大道南延(繞城至中環段)工程的樁基已經進入掃尾階段,目前正在進行多個作業面同步施工:全線門式墩蓋梁施工、預制小箱梁架設流水作業、春永線掛籃鋼筋綁扎、七都溪掛籃鋼筋綁扎,以及義臨路、漁浦街、云臨路現澆箱梁頂板鋼筋綁扎。本項目現完成主體工程的的71%,其中,高架橋下部結構完成88%、上部結構完成63%。

時代大道南延項目位于杭州市蕭山區,起點為聞戴公路與繞城公路交叉口以南約60米處沿線往南跨過浦陽江,經過義橋鎮、戴村鎮,終點至聞戴公路與規劃城市中環線交叉處以南約1公里處。項目采用高架+地面道路形式,主線高架全長約11.2公里,地面道路建設里程約3.87公里。
該工程的建設,對提升臨浦組團與杭州主城區、蕭山城區以及濱江區之間的交通聯系,加快臨浦組團融入杭州都市圈,具有重要的意義。工程建成后,該路段速度將達到80公里/小時,高架+地面道路、雙向六車道的設計將有效緩解江南區域南北向交通壓力,時代大道高架的終點,也將從現在的冠山隧道,南移到18余公里之外的蕭山戴村鎮,將杭州主城區、濱江區、湘湖新城、蕭山南部片串聯起來。
五一來臨,全體建設人員發揚克難攻堅的奮斗精神,爭分奪秒沖刺目標不松懈。
1、筑牢常態化疫情防控,筑起防疫墻
項目單位積極響應杭州市常態化疫情防控管理,繼續加強對施工現場、辦公場所以及重點人員出入進行管控,現場搶工期的同時對全員核酸檢測,做到兩天一檢、應檢盡檢?,F(xiàn)已經進行六輪全員核酸檢測,經檢測,結果均為陰性。進出場貨運司機進行核查登記,排查行程碼、健康碼及24小時核酸檢測報告,要求各工區做好宿舍區域消殺、完善消殺記錄,每日對施工作業人員進行體溫監測并做好相應臺賬,五一期間減少人員流動,強化疫情防控措施。
2、抓重點克難點,全力沖刺保生產
為響應杭州市大干特干100天、全力沖刺迎亞運的要求,項目公司精心謀劃,保安全、強質量,搶進度,采用多種措施助力生產。
一是加大作業人員配置,在保證安全的前提下,開展夜間施工,保證施工不間斷。
二是加大支架、模板、鋼板樁一次性投入,防撞護欄模板較常規增加3倍,承臺鋼板樁一次性配置到位。
三是增加機械設備投入,增加架橋機梁板架設、雙機抬吊架設、常規泵車、吊車、登高車增加等。
四是優化施工工藝,將兩處掛籃懸澆箱梁調整為滿堂支架現澆箱梁,可縮短工期2至3個月。
3、嚴格安全生產制度,提升風險管控。
為確保五一假期施工現場安全生產形勢平穩有序,創造良好的節日環境,項目公司堅持“安全第一、預防為主、綜合治理”的安全管理方針,把消除安全隱患工作放在首位,堅決消除人的不安全行為和物的不安全狀態。
|
